Por Europa Press / Redacción | SANTIAGO DE COMPOSTELA | 01/06/2023 | Actualizada ás 14:55
A sección terceira da Sala do Contencioso-Administrativo do Tribunal Superior de Xustiza de Galicia (TSXG) anulou a autorización administrativa previa e de construción dun parque eólico situado entre a localidade coruñesas de Coristanco e Santa Comba ante a "indebida fragmentación" do mesmo.
Na súa sentenza, os maxistrados tamén anulan a declaración de utilidade pública, así como de compatibilidade con diversos aproveitamentos mineiros e forestais do proxecto, denominado Campelo e promovido por Greenalia. Desta forma, o alto tribunal galego estimou o recurso presentado pola Asociación para a Defensa Ecolóxica de Galiza (ADEGA) e a Plataforma para a Defensa da Cordilleira Cantábrica contra o acordo do Consello da Xunta de 18 de novembro de 2021 polo cal se concedeu a autorización ao parque.

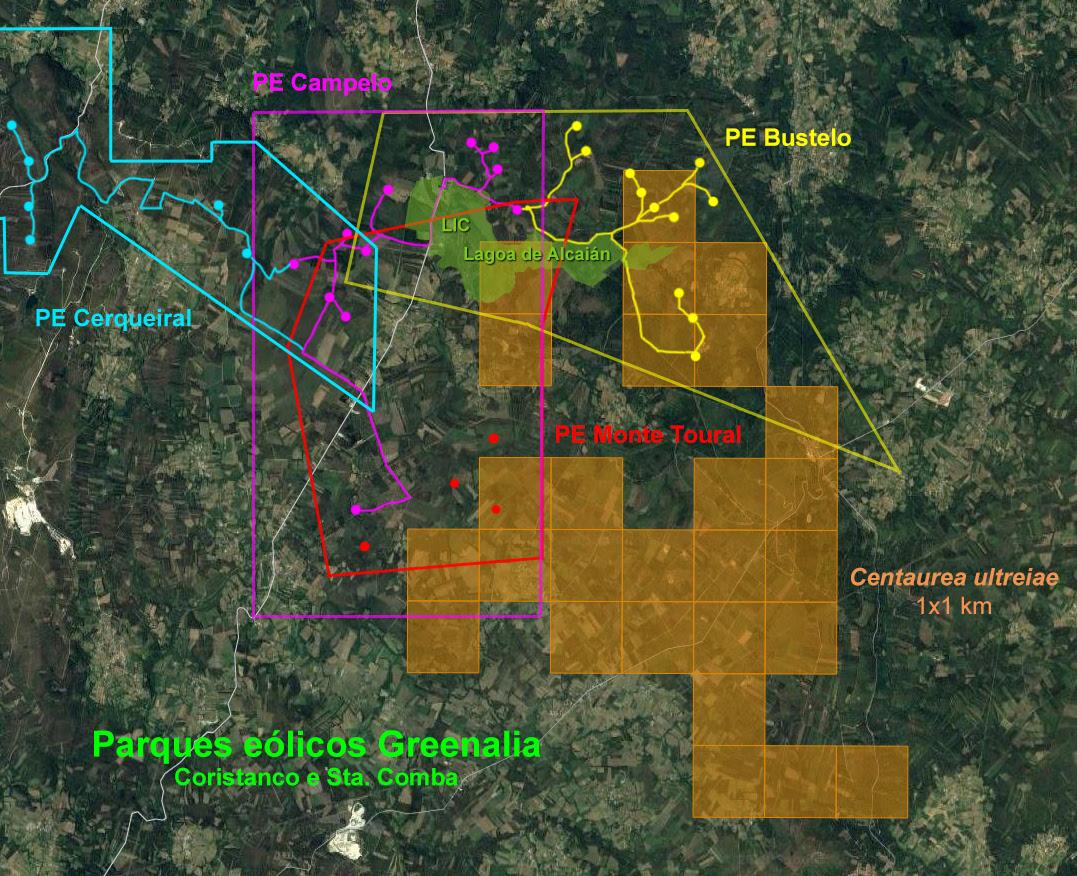

En concreto, conclúe que se produciu unha "indebida fragmentación" do parque xa que, ao seu xuízo, non é autónomo e independente respecto dos do Monte Toural e Bustelo, promovidos por promotores vinculadas.
Así, os maxistrados subliñan que "ningún letrado nega que o tres proxectos compartan liñas e infraestruturas de evacuación, como tampouco que cada un deles fose obxecto de estudo dos seus efectos acumulativos e sinérxicos, así como da súa propia declaración de impacto ambiental, de modo que con iso recoñecen abertamente que se produciu a fragmentación da avaliación ambiental de proxectos de tres parques eólicos que, en realidade, non eran autónomos, senón integrados e dependentes entre si, ao compartir estruturas e conexións". A pesar de que as solicitudes se formularon en datas distantes entre si, o TSXG considera que "a avaliación ambiental ordinaria tería que ser única", polo que acolleu o motivo de nulidade.
INFORMACIÓN PÚBLICA DE 30 DÍAS
Na sentenza, os xuíces explican que a lei ordena que tanto o proxecto de execución como o estudo de impacto ambiental teñen que ser sometidos conxuntamente a un trámite de información pública durante un prazo de trinta días.
Neste caso, con todo, a Xunta acordou en 2018 declaralo de interese especial, "cos efectos de tramitalo de forma prioritaria e con redución dos prazos na instrución do procedemento de autorización administrativa previa e de construción, así como do procedemento de avaliación ambiental e do proxecto sectorial á metade", a pesar de que a normativa europea recolle que ten que ser de mínimo 30 días.
Disto resulta que quen xa alegara ou quen aínda non o fixeron no prazo outorgado "non puideron exercer de forma plena o seu dereito a participar de forma efectiva e con pleno coñecemento de todas as opcións que se presentaban, nun trámite que necesariamente tiña que realizarse antes de adoptar a decisión definitiva sobre o proxecto que se promovía".
A sentenza do TSXG non é firme, pois contra ela cabe presentar recurso de casación ante o Tribunal Supremo. Precisamente o TSXG xa paralizara de forma cautelar este parque eólico a finais de 2022 e a principios deste ano tamén suspendeu os permisos a Greenalia para construír o parque eólico Monte Toural.
Se tes problemas ou suxestións escribe a webmaster@galiciaconfidencial.com indicando: sistema operativo, navegador (e versións).
Agradecemos a túa colaboración.
